Amplían la capacidad eléctrica y redefinen el margen operativo del sistema en Rawson y el VIRCh

Chubut24/01/2026REDACCIÓNREDACCIÓN
Amplían la capacidad eléctrica en Rawson y el VIRCh
Amplían la capacidad eléctrica en Rawson y el VIRCh

Durante años, el sistema eléctrico del Valle Inferior del Río Chubut funcionó bajo condiciones de exigencia permanente, con márgenes mínimos para absorber picos de consumo. El crecimiento urbano y productivo de la región avanzó más rápido que la infraestructura disponible, generando un escenario donde cada verano y cada invierno ponían en tensión la estabilidad del servicio.

En ese contexto, la llegada y el montaje de dos transformadores de 10 MVA introducen una modificación sustancial en el esquema energético de Rawson y su zona de influencia. No se trata solo de nuevos equipos, sino de una ampliación real de la potencia instalada, que modifica la forma en que opera todo el sistema regional.


OTRAS NOTICIAS:

Alberto FernándezAlberto Fernández se adjudica la participación de Argentina en la NASA a su gestión

Hasta ahora, la Estación Transformadora Rawson operaba con 12,5 MVA totales, una capacidad que ya no alcanzaba para cubrir la demanda actual. Algo similar ocurría en el corredor Puerto Rawson–Playa Unión, donde los 10 MVA disponibles quedaban desbordados ante la expansión residencial y comercial. Esa combinación explicaba los cortes reiterados y las restricciones para nuevas conexiones.

La incorporación de los nuevos transformadores permite salir de ese esquema de operación al límite, al sumar potencia suficiente para absorber picos de consumo sin comprometer la estabilidad. El efecto inmediato es una mejora en la confiabilidad del servicio, pero el impacto de fondo aparece en el margen operativo que se genera para los próximos años.


OTRAS NOTICIAS:

Alberto FernándezAlberto Fernández se adjudica la participación de Argentina en la NASA a su gestión

La inversión provincial destinada a los equipos alcanza los $2.100 millones, un monto que refleja la magnitud de una intervención que busca corregir años de falta de previsión en infraestructura energética. Más allá del número, el dato relevante es que el sistema deja de depender de equipamiento sobredemandado para pasar a una configuración más equilibrada.

Con la reconfiguración prevista, el esquema eléctrico del VIRCh se redistribuye para aliviar las estaciones más exigidas. Puerto Rawson–Playa Unión contará con un transformador de 10 MVA y otro de 7,5 MVA, mientras que Gaiman sostendrá su abastecimiento con dos equipos de 5 MVA, reforzando la estabilidad en toda la franja central del valle.


OTRAS NOTICIAS:

Ángel Romero se refirió a su llegada al XeneizeÁngel Romero habló sobre su posible llegada a Boca Juniors

Este rediseño también permite reemplazar equipamiento con riesgo operativo, disminuir la probabilidad de fallas en cascada y ofrecer mayor previsibilidad a usuarios residenciales, comercios y emprendimientos productivos. En términos prácticos, el sistema gana tiempo de respuesta y capacidad de maniobra frente a situaciones de alta demanda.

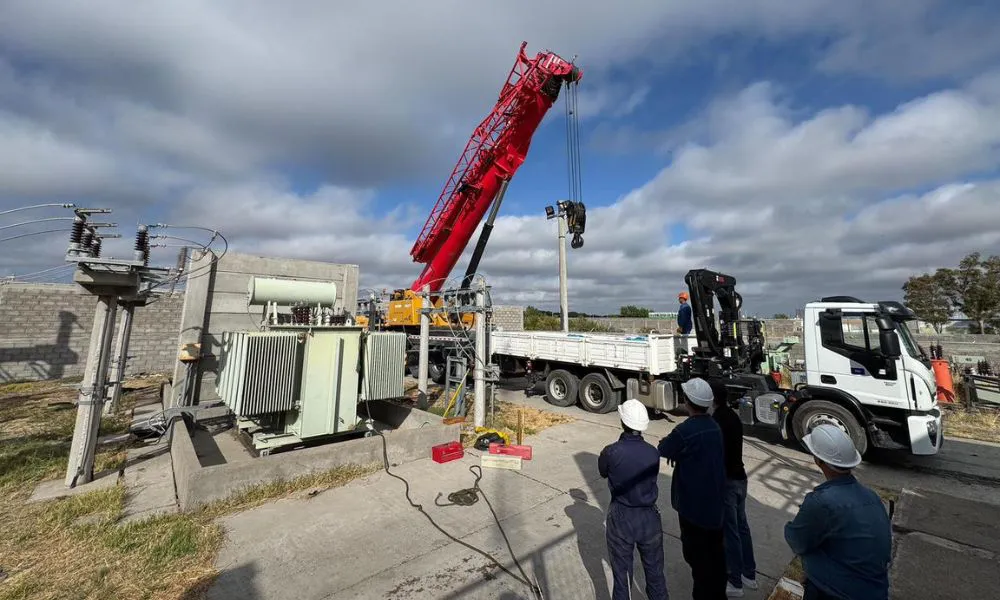

Los trabajos de montaje y puesta en servicio se realizan con personal técnico propio de la Dirección General de Servicios Públicos, una intervención que requiere maniobras de alta complejidad. Para el izaje de los transformadores se utilizó una grúa de 130 toneladas, aportada por la empresa INFA S.A., un recurso indispensable para este tipo de instalaciones.


OTRAS NOTICIAS:

Secuestran más de cien plantas de marihuana foto La ArenaDescubren y secuestran más de 100 plantas de cannabis durante un operativo preventivo

Durante el operativo se programaron cortes de suministro en Rawson, Puerto Rawson, Playa Unión y Gaiman, coordinados con las cooperativas locales. Se trata de interrupciones acotadas en el tiempo, vinculadas a una obra que modifica de manera estructural el funcionamiento del sistema eléctrico regional.
