La presa del Río Senguer toma forma con $18 mil millones para asegurar agua en la región

Chubut01/04/2026REDACCIÓNREDACCIÓN

La obra reactivada en Alto Río Senguer ya ronda el 50% de ejecución y busca estabilizar el suministro hídrico desde Lago Muster hasta Comodoro Rivadavia.

avanza la Presa Nacimiento Río Senguer
avanza la Presa Nacimiento Río Senguer

El acceso al agua en el sur de Chubut dejó de estar planteado solo como una promesa y empezó a medirse en hormigón, compuertas y plazos de obra. En Alto Río Senguer, la reactivación de la Presa Nacimiento del Río Senguer muestra un movimiento concreto sobre una infraestructura que la Provincia considera decisiva para modificar el mapa hídrico de toda la cuenca. La intervención no apunta a resolver una urgencia aislada, sino a cambiar de manera estructural la forma en que se regula el recurso en una región golpeada desde hace años por la inestabilidad del suministro.

La obra fue recorrida por el gobernador Ignacio “Nacho” Torres junto a intendentes y jefes comunales de la zona, en una visita que buscó mostrar resultados en un punto especialmente sensible para las localidades del sur provincial. El proyecto demandará una inversión superior a los 18.000 millones de pesos y se inscribe dentro de una estrategia de infraestructura hídrica más amplia. En ese marco, el Gobierno provincial intenta convertir una obra demorada en una respuesta material a uno de los problemas más persistentes de la región.

La relevancia de la presa no pasa solo por su tamaño ni por el monto comprometido, sino por el alcance territorial que tendrá una vez terminada. El objetivo es regular los caudales provenientes del Lago Fontana y darle mayor estabilidad al sistema que abastece a distintas localidades de la cuenca. Esa incidencia se proyecta desde el Lago Muster hasta Comodoro Rivadavia, con impacto tanto sobre el consumo humano como sobre las actividades productivas.


OTRAS NOTICIAS:

Abasto municipal TrelewSemana Santa: Trelew mantendrá abierto Abasto de 6 a 21 en los dos feriados


Torres ubicó esa intervención dentro de un paquete de obras que, según planteó, debe cerrar de una vez el capítulo de la escasez hídrica en la zona. “Es una de las obras fundamentales para que toda la zona sur de la provincia nunca más tenga problemas de acceso al agua”, afirmó durante la recorrida. La frase no solo define la prioridad política que la gestión le asigna al proyecto, sino también el nivel de expectativa que se deposita en su resultado final.

El gobernador también vinculó la continuidad de los trabajos a una negociación con el Gobierno nacional que incluyó otros compromisos por parte de la Provincia. Según explicó, la reactivación de la presa estuvo asociada a un acuerdo que implicó asumir responsabilidades sobre la Ruta 40, entre otras cuestiones. Ese dato revela que detrás del avance físico de la obra hubo también una discusión de recursos y competencias que condicionó su reanudación.

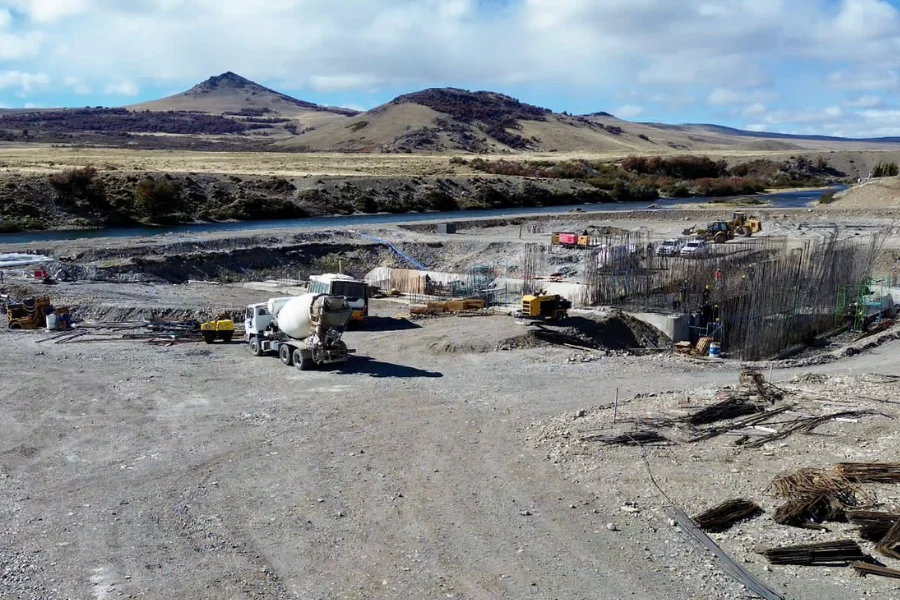

avanza la Presa Nacimiento Río Senguer-2
Presa Nacimiento Río Senguer

A la vez, la presa no aparece como una pieza aislada dentro del esquema oficial. Torres remarcó que su finalización debe leerse junto con la repotenciación del Muster y el acueducto, trabajos que, según sostuvo, se ejecutan con recursos provinciales. En ese encadenamiento, el mandatario afirmó: “Sumada a la repotenciación del Muster y el acueducto, que estamos ejecutando con recursos provinciales, son las tres obras fundamentales que vamos a finalizar para poder terminar definitivamente con la problemática de la falta de acceso al agua”.

En Alto Río Senguer, el impacto esperado no se reduce al agua que llegará a otras ciudades. El intendente Miguel Mongilardi puso el foco en el efecto inmediato que la obra ya tiene sobre la localidad, al señalar que generó más de 70 puestos de trabajo. También sostuvo que la presa abre un escenario distinto para quienes proyectan inversiones en la región, porque ofrece una perspectiva de mayor previsibilidad sobre el caudal disponible.


OTRAS NOTICIAS:

IndustriaLa industria sigue en caída y produce 10% menos que hace dos años


La estructura en ejecución tiene un perfil multipropósito y combina componentes hidráulicos, viales y ambientales. Incluye una obra de compuertas, una escala para peces, un descargador, un cuenco disipador y un puente carretero, además de mejoras en accesos. La capacidad de regulación prevista para el embalse es de 110 Hm³, con posibilidad de llegar a 138,92 Hm³ en situaciones excepcionales gracias a la oscilación natural del Lago Fontana.

El proyecto contempla además derivaciones que exceden el uso inmediato del agua. Entre ellas aparece la posibilidad de incorporar a futuro una minicentral hidroeléctrica, pensada para abastecer instalaciones y acompañar nuevos desarrollos en la zona. También se prevé una conexión vial entre las rutas provinciales 21 y 57, un dato que amplía la utilidad de la obra hacia la circulación regional y el movimiento turístico en torno a los lagos Fontana y La Plata.

La ejecución comenzó en enero de 2025 con un plazo estimado de dos años, y a marzo de 2026 el avance total ya se acercaba al 50%. En esta etapa se trabaja sobre el armado, encofrado y hormigonado de tabiques divisorios, mientras se ejecutan compuertas y vigas prefabricadas. El desafío ya no es explicar por qué la presa hace falta, sino sostener el ritmo de una obra que promete resolver una deuda histórica, pero que todavía necesita llegar a término para demostrar si esa promesa puede convertirse, por fin, en un cambio real para toda la cuenca del Senguer.
