La Central Nuclear Embalse extendió a 24 meses las paradas programadas

Actualidad07/10/2026REDACCIÓNREDACCIÓN

La planta de Córdoba está fuera de servicio para mantenimiento hasta fin de noviembre tras consolidar un aumento del 33% en su ciclo operativo.

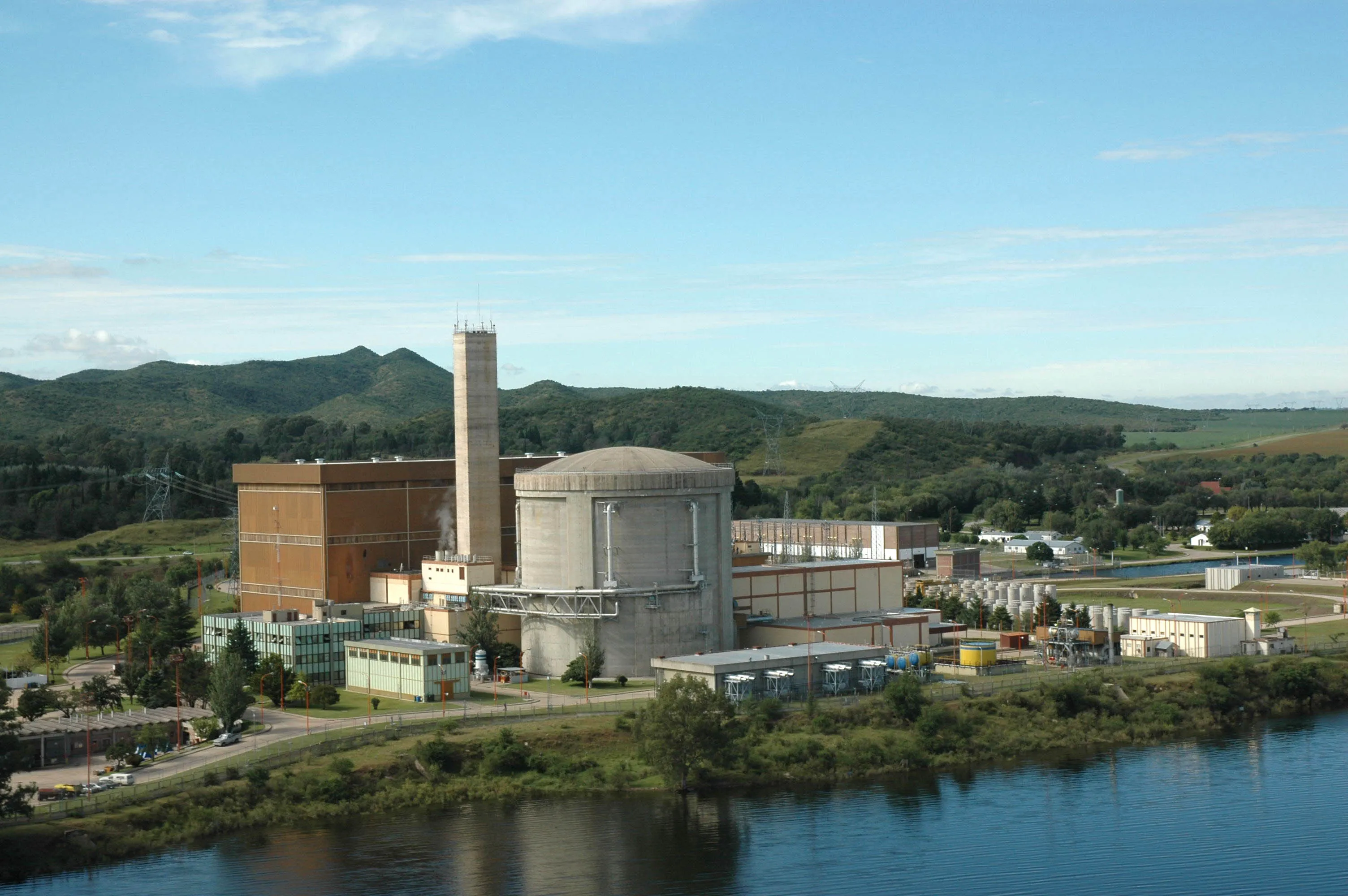

Central Nuclear Embalse
Central Nuclear Embalse

Nucleoeléctrica destacó recientemente los resultados de desempeño de sus centrales nucleares, con Embalse logrando 98,16 puntos en el índice PI-Index de la Asociación Mundial de Operadores Nucleares (WANO). En paralelo, Atucha II alcanzó por primera vez la máxima puntuación en este reporte internacional, mientras la primera se encuentra en una parada programada.

La Central Nuclear Embalse, ubicada en Córdoba, salió de servicio el viernes pasado después de la hora pico nocturna para iniciar una nueva parada de inspección y mantenimiento. Su regreso al sistema eléctrico está previsto para fines de noviembre, según informó la compañía.


OTRAS NOTICIAS:

Enzo Fernández.Enzo Fernández cambió la camiseta por regalos durante su visita al Hospital Garrahan

Esta interrupción del servicio se enmarca en la decisión de Nucleoeléctrica de ampliar el intervalo entre paradas programadas de 18 a 24 meses, lo que representa una extensión superior al 33%. La empresa señaló que esta medida forma parte de un proceso de mejora continua basado en la experiencia de centrales de tecnología similar.

Según la compañía, la extensión de los ciclos operativos permite que la Central Nuclear Embalse permanezca más tiempo generando electricidad de manera ininterrumpida. Además, reduce la frecuencia de intervenciones sobre los equipos, los períodos con sistemas fuera de servicio, la exposición radiológica del personal, la generación de residuos y los riesgos laborales asociados.


OTRAS NOTICIAS:

Santa Cruz avanza en una ley propia.Proponen limitar la extranjerización de tierras en Santa Cruz con topes de hasta 30.000 hectáreas

Juan Martín Campos, presidente de Nucleoeléctrica, subrayó al respecto que "extender el período entre paradas es otro paso en nuestro proceso de mejora continua. Nos permite generar energía durante más tiempo, optimizar el mantenimiento y seguir consolidando los niveles de seguridad y desempeño de nuestras centrales".

Durante las próximas semanas, la parada programada en la planta cordobesa desarrollará un programa organizado en 25 capítulos de trabajo. Estas tareas incluyen inspecciones, mantenimiento preventivo y correctivo, pruebas y mejoras en distintos sistemas de la central.


OTRAS NOTICIAS:

“Amor Factura” captura de videoRicardo Arjona y Grupo Firme estrenaron "Amor Factura": la canción que unió géneros y talentos

Entre las principales intervenciones se destacan las inspecciones de los generadores de vapor y el mantenimiento de las bombas del sistema primario. También se realizará el reacondicionamiento de grandes componentes como la turbina, el alternador y el condensador, tareas consideradas fundamentales para garantizar una operación segura y confiable durante el próximo ciclo de generación.

Te puede interesar
Suscribite al newsletter de #LA17
